5A写字楼弱电智能化图纸漏项排查:基建负责人防隐性增项指南

在5A甲级写字楼与超高层商业地产的基建全周期中,令项目业主和基建总指挥头疼的,往往不是初期几千万的土建主体成本,而是当项目推进到中后期,机电与弱电智能化单位进场时,如同滚雪球般不断涌现的“隐性增项”。

很多耗资巨大的高端商业地产项目,由于前期弱电智能化设计仅仅停留在“方案概念”层面,导致在施工图纸深化阶段漏洞百出。机电总包单位与弱电集成商往往会利用这些图纸上的“灰色地带”,以“现场实际需要”或“为满足消防验收”为由,频频向甲方发起工程签证和设计变更单。这不仅严重拖延了写字楼的交付节点与招商进度,更让前期的预算红线方案失守。

作为长期在一线为甲方提供弱电物联网顶层设计的实战方,聚尚科技深知其中的水深火热。要实现真正的成本与效率优化,基建负责人必须在弱电图纸审查与招投标阶段,以“火眼金睛”精准排查四大核心漏项重灾区。

撰写:聚尚科技方案组
技术审核:JEFF(技术负责人)
内容性质:智慧方案与设计测算示例,不构成特定项目施工图、报价承诺或客户案例。

一、 强弱电边界不清导致的“三不管”地带

在传统的机电分包体系中,暖通空调、给排水和强电,往往与弱电智能化处于一种割裂状态。图纸漏项常发生的区域,就在这些系统的“交接处”。

漏项盲区解析:

以5A写字楼标配的楼宇自控系统(BA)为例。BA系统需要对地下室的冷水机组、各楼层的新风空调箱以及排污泵进行远程启停控制与状态监测。但在图纸深化阶段,如果仅仅画了弱电的控制模块,却未明确控制线缆的走向与强电箱的配合,严重风险就发生了。到了现场,强电推弱电,弱电推暖通——到底谁负责拉那根连接模块与配电箱的线缆?强电控制箱里到底有没有预留无源干接点模块?

甲方对策:

在进行图纸会审与招标文件编制时,必须强制要求设计院或咨询顾问出具一份极其详尽的《机电与弱电工程界面划分矩阵表》。这份表格必须白纸黑字地规定:

  1. 管线界面: 明确强弱电管线的物理交接点通常以弱电设备箱外延1米为界,超出部分由谁负责。
  2. 模块预留: 强制要求强电配电柜在出厂组装前,必须根据弱电图纸内置符合BA读取标准的二次回路与辅助触点。只有提前锁死界面,才能方案掐断现场扯皮与签证增项的源头。
5A写字楼弱电智能化与强电管线物理隔离规范施工
写字楼工程标准:通过强弱电物理隔离与逻辑梳理,保障智能化系统运行稳定。

二、 动线枢纽的妥协:用道闸替代纯车位引导系统的严重风险

5A写字楼的地下车库是入驻企业高管与VIP客户每天必经的门面。但在前期图纸设计时,很多造价工程师为了表面上压缩预算,往往在车库智能化系统上犯下极其昂贵的错误。

漏项盲区解析:

当图纸上出现“智慧停车系统”时,很多项目直接套用了传统道闸厂家的打包方案,认为只要能抬杆放行、能车牌识别计费就够了。这种设计直接漏掉了核心的“场内全局动线规划”环节。传统道闸厂商的底层基因是卡口管理,他们根本不具备复杂地库的视频雷达算法支撑。写字楼早晚高峰期车辆涌入后,因为缺乏车位级的精准分流,车辆会在各个防火分区内盲目兜圈,导致地库主通道梗阻。

甲方对策:

项目业主必须在弱电规格书中进行系统剥离。明确规定:必须采用本来就专精于车位引导系统的专业厂家设备,不能使用做传统道闸的厂商拼凑出来的附带引导方案。专业的纯车位引导系统具备全域视角,在车辆驶入下坡道的瞬间,边缘计算网关就能分配更优车位,并通过高空动态红绿灯实现精准疏导。这不仅方案消灭了拥堵,更极大减少了车辆怠速排放,直接降低了写字楼巨型排风机组的运行负担,其省下的巨额电费是对低碳节能运营的实质性贡献。

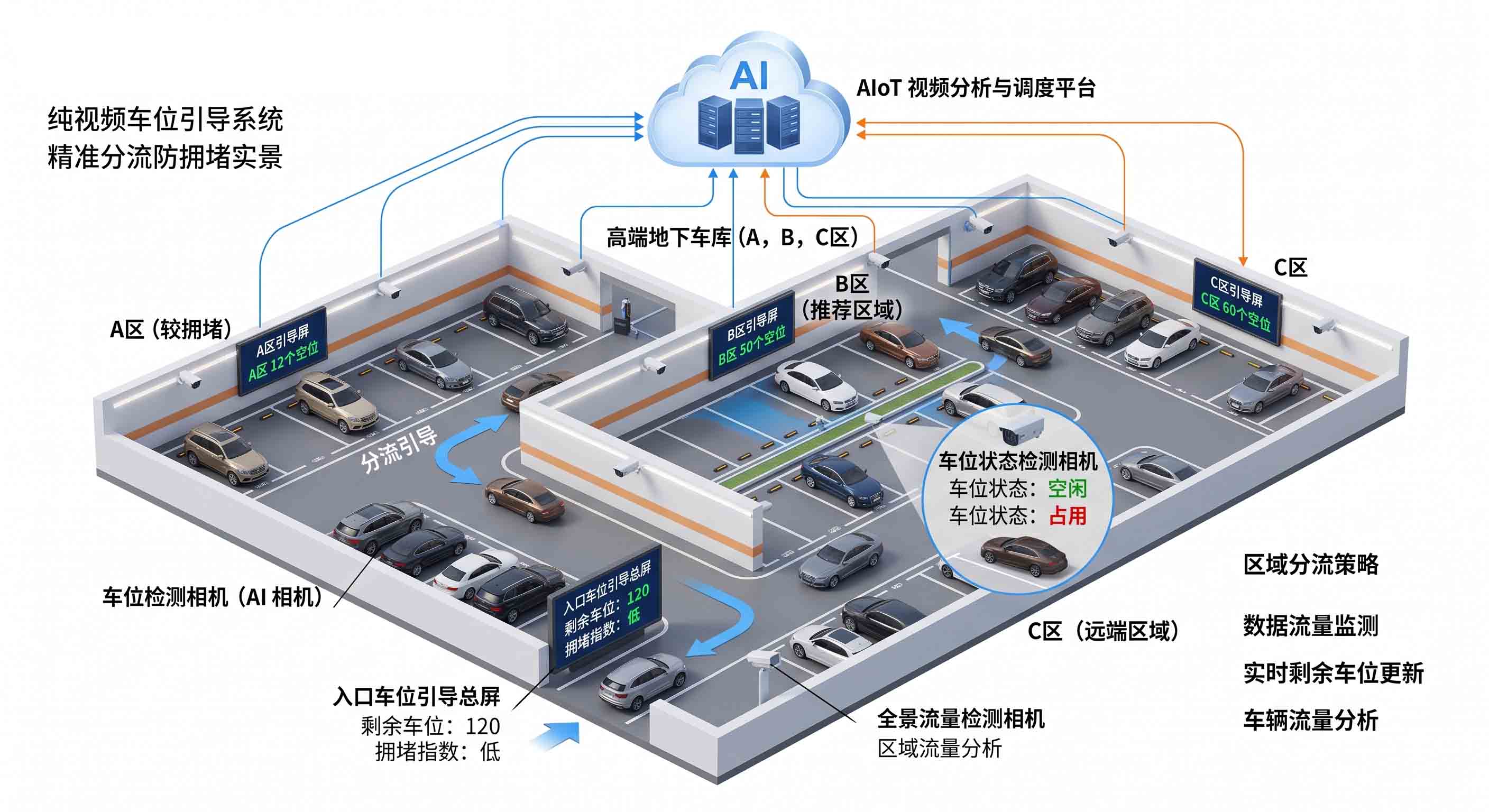

商业地产高端地下车库纯视频车位引导分流系统
商业地产运维:利用边缘计算网关与视频识别技术,实现车库精准分流与智能防拥堵。

三、 “伪物联”导致的软件定制与API勒索无底洞

现代5A甲级写字楼都在标榜“数字孪生”、“能耗中台”与“一网统管”。但如果您在图纸审查时没有把好“协议关”,这就会演变成后期更大的隐性增项黑洞。

漏项盲区解析:

在弱电硬件(如智能照明网关、门禁主板、智能水表电表)招投标时,部分厂家以极低的价格中标。但当大厦即将交付,物业要求将这些底层设备统一接入综合管理平台(IBMS)或能耗驾驶舱时,这些厂商露出了獠牙——由于他们采用的是私有封闭协议,强行向甲方索要几万甚至几十万的“API接口开发费”。因为设备已经全部上墙,甲方几乎没有任何议价空间,只能被动挨宰。

甲方对策:

在图纸和招标清单深化期,必须建立严格的底层协议“白名单”。在商务标书中设立不可触碰的红线条款:所有接入写字楼局域网的智能硬件,出厂必须自带并免费开放国际通用的标准协议(如BACnet/IP、MQTT、Modbus TCP等)。任何因为接口封闭导致无法并网的设备,甲方有权拒签验收单并扣留全款。

四、 核心筒弱电井道预留不足引发的破坏性施工

写字楼对办公区的净高、无柱空间和吊顶美观度有着极其严苛的要求。然而,土建初期的空间预留漏项,往往会导致后期弱电施工的毁灭性打击。

漏项盲区解析:

很多早期的土建设计院在规划核心筒时,给弱电竖井留的面积非常小。随着楼宇内全光网(POL)、高清监控流媒体、5G室内分布系统以及未来入驻企业自带的IT服务器激增,原有的弱电井道桥架会瞬间爆满。到了后期弱电施工时,为了强行把线穿过去,施工队不得不破坏原有的承重结构,或者在公共走廊重新打孔明装桥架,这不仅破坏了高端写字楼的视觉品质,其二次破拆的施工成本更是较高。

甲方对策:

在建筑结构图出图前,弱电顾问必须提前介入。运用BIM(建筑信息模型)技术进行三维管线综合碰撞检查。提前模拟未来满载状态下的弱电桥架尺寸,并在土建图纸上强制扩大核心筒弱电井的预留面积。同时,强制规定弱电桥架与暖通水管必须保持物理隔离安全距离,防止凝露滴水导致大厦网络短路瘫痪。

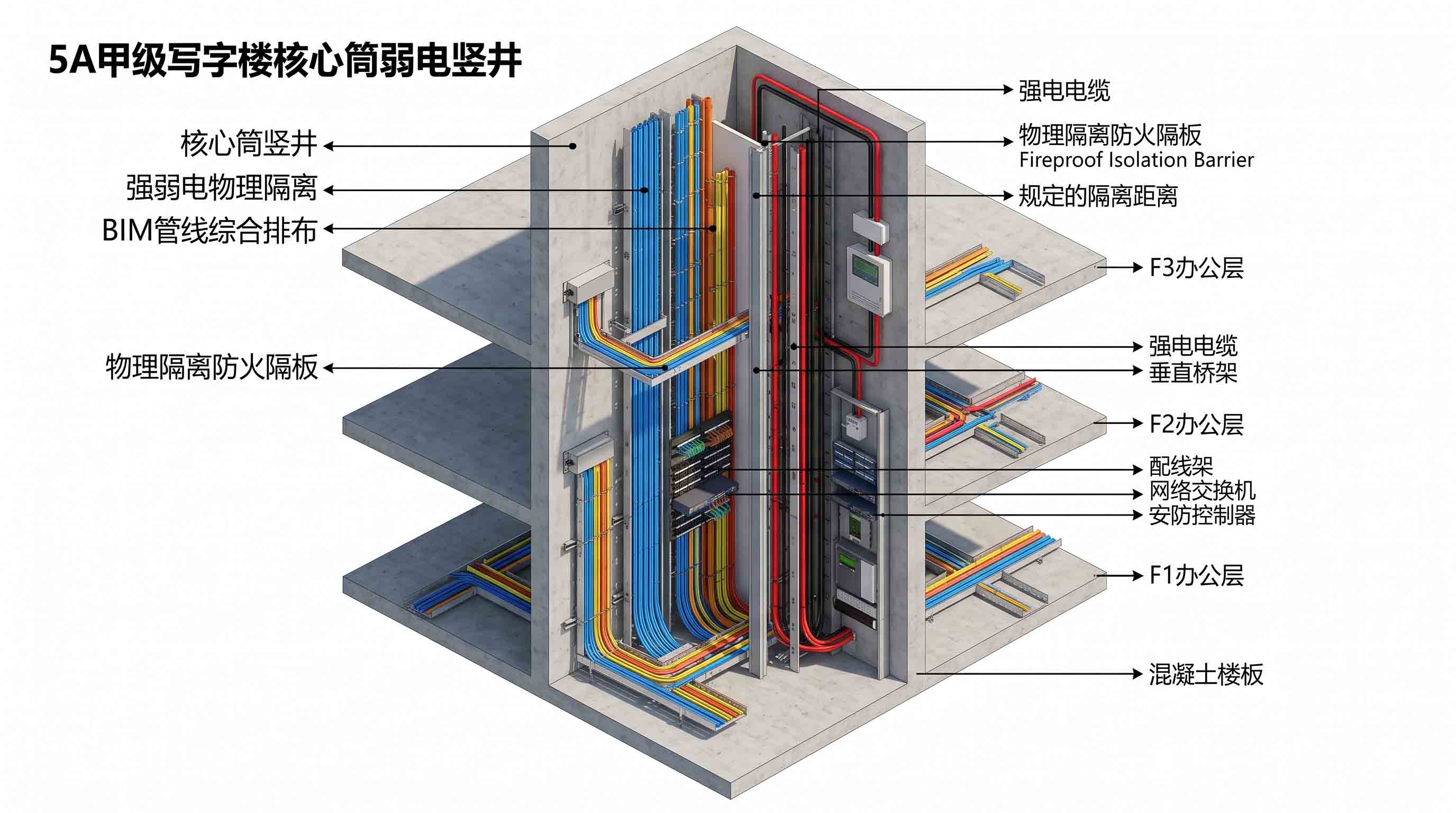

5A甲级写字楼核心筒弱电竖井BIM管线综合排布与物理隔离标准
写字楼施工标准:利用BIM技术优化弱电竖井管线排布,确保强弱电物理隔离与维护空间。

智慧方案深化:点位、线缆与隐性增项测算

方案边界说明:以下参数为设计测算示例,用于说明核算方法,不代表特定客户项目实绩。正式设计须以现场勘测、经确认的需求书、设备数据表和现行标准为准。

以初步设计 300 个监控点为例,现场复核发现盲区补点按 10%,再预留 15% 扩展容量,则交换及存储侧应至少按 300 × 1.10 × 1.15 ≈ 380 点核算。若平均水平链路长度按 75 m、施工损耗及路由修正系数按 1.10,则仅该系统铜缆需求约为 380 × 75 × 1.10 = 31,350 m。清单中若遗漏补点、桥架转接、光纤主干、PoE 功率、机柜 PDU、UPS 和软件授权,后期都会形成增项。

工程图与现场证据核验清单

  • 经确认的需求书、系统点位表和设备数据表;
  • 系统拓扑图、平面点位图、管线路由图及关键节点大样;
  • 现场勘测照片、原系统配置导出和可利旧设备测试记录;
  • 容量、带宽、供电、能耗或投资回报计算书;
  • 联动测试、故障演练、竣工配置和验收记录。

标准依据

核查可结合《智能建筑设计标准》GB 50314、《综合布线系统工程设计规范》GB 50311、《安全防范工程技术标准》GB 50348。 标准适用性及版本应由项目设计、审图和建设单位结合所在地要求最终确认。

相关方案:建筑智能化顶层设计综合布线系统结构微模块机房建设指南

五、 5A写字楼图纸漏项排查常见问题解答(FAQ)

Q1: 机电总包报了一个“闭口包干价”,我是不是就不用担心漏项增项了?

答: 不是!机电总包报“闭口价”的前提,是基于当时的图纸深度。如果前期的智能化图纸仅仅是概念方案,总包在报价时一定会留下极其宽泛的免责条款。一旦施工中发现“图纸未表达但实际运行必须要有”的设备,他们依然会以“超合同范围”为由申请签证。因此,花钱请专业团队深化出“施工级图纸”再进行算量,才是真正的省钱之道。

Q2: 现在推行全光网(POL),图纸上是不是可以及时取消楼层的弱电间了?

答: 理论上全光网可以利用无源分光器(ODN)消灭楼层有源汇聚设备,从而极大压缩弱电间的需求。但对于5A甲级写字楼,建议不要及时取消物理隔间。可以将其缩减为一个极小的“综合配线壁龛”,用于放置免插电的光纤配线架和未来的运营商5G室分微基站设备,这样既省了空调电费,又保留了物理维护的便利性。

Q3: 租户入驻时自己搞弱电装修,往往会破坏大厦原有的智能化系统,图纸期怎么防范?

答: 这是写字楼运营的痛点。在弱电顶层设计时,必须采用“界面预留制”。大厦的楼宇自控、消防报警和智能网关,只预留标准接口在租户租赁边界(如配电箱前端或网络汇聚前端)。同时,物业必须在图纸阶段就编制出《租户二次装修弱电接入规范手册》,租户的系统想并网,必须按照大厦的物理隔离规范与协议白名单来执行,否则拒绝送电。

结语

交付前复核:

智能化项目交付前要把设备、网络、平台和运营责任对应起来,避免系统上线后仍靠人工猜测故障。

  • 核对点位、设备编号、供电、网络和机房位置。
  • 验证正常、异常、断网、断电和人工接管场景。
  • 整理拓扑、点表、接口、权限、备份和培训资料。
