随着国家教育数字化战略的全面铺开,大量建校于10年甚至20年前的K12(中小学)老校区,正面临着极其痛苦的阵痛期。陈旧的百兆网络、严重老化的弱电管线、以及各自为政的模拟安防系统,已经严重拖累了智慧课堂(如4K互动黑板、电子班牌、AI录播)的正常运转。
然而,老校区改造就像是给一台正在高速行驶的列车“换引擎”。校方给出的红线往往极其严苛:不能大面积停课、不能有破坏性噪音干扰教学、不能出现工作日的长时间断网。 在这种极端受限的时空条件下,传统的“推倒重来、砸墙穿管”式弱电施工法方案失效,反而会引发极大的安全隐患与隐性超支。作为经历过上百所老校区改造的实战团队,我们总结出了一套标准化的“微创改造与平滑迁移”顶层解法。今天,我们将为您深度拆解这套不乱花教育局一分钱、且对师生“零感知”的关键改造方案。
一、 改造重点:“微创施工”破解狭窄管井与桥架拥堵
老校区最大的物理痛点在于,早年土建时预留的弱电井道极窄,原有的强弱电桥架已经被历年堆叠的废弃网线塞得如同乱麻。如果强行破拆墙体重新铺设大管径桥架,不仅粉尘和高分贝噪音会引发师生投诉,更极易破坏老建筑的承重结构。
- 高密度介质的降维替代:引入全光网(POL)
在狭小空间内做改造,最高效的策略是“更换高密度传输介质”。我们强烈建议在主干网改造中全面引入POL全光网架构。一根直径仅几毫米的微型铠装光缆,其带载能力等同于几十根粗壮的传统六类铜缆。利用光缆极细的物理特性,施工队可以轻松穿过已经拥堵不堪的老旧管道,或者沿着走廊吊顶的边缘、踢脚线隐蔽处,进行无破坏的“微创铺设”。
- 定制化走线与错峰时空隔离

对于及时没有天花板吊顶的老旧教学楼,绝不能使用工业感极强的裸露桥架。专业的弱电集成商会采用与墙体颜色一致的“定制化铝合金静音走线槽”进行明装。在施工时间管理上,实行严酷的“错峰隔离”法则:凡是涉及电锤打孔、墙面切割等高噪音作业,强制压缩在周末或寒假突击完成;而在工作日期间,施工人员只被允许在封闭的弱电间进行无噪音的光纤熔接与设备端接。施工区域必须布设硬质安全围挡,严防学生靠近。

二、 资产利旧与改造评估:深度“利旧”与预算审计合规
老校区改造绝不是“崽卖爷田心不疼”的无脑采购新设备。面对教育局极其严苛的专项资金审计压力,如何做好“利旧评估”,是考察弱电团队功底的试金石,更是实现成本与效率优化的核心。
在施工队进场前,必须使用专业的网络测试仪(如Fluke)对现网所有资产进行地毯式盘点与测算:
- 坚决淘汰的“毒瘤”: 那些服役超过8年、端口锈蚀严重、背板带宽已无法支撑千兆并发的百兆交换机,以及严重老化的非屏蔽网线,必须坚决清退,否则它们将是新网络中引发全网广播风暴的定时炸弹。
- 跨协议的应保留利旧: 对于近三年刚采购的、支持H.265编码的安防摄像头,及时可以直接接入新的大平台;对于教室内依然完好发声的老式定压广播音箱,不需要扔掉。我们只需在弱电节点增加一台“SIP网络音频转换网关”,就能将传统的模拟信号瞬间转换为数字IP流,应保留接入全新的智慧校园网络广播平台。
通过这种极其克制的“新老融合”物联设计,通常能为校方省下至少20%~30%的前期硬件采购预算,这份极其漂亮的造价核算表,能让您的项目立项书在教育局审批时一路绿灯。
三、 机房心脏移植:双轨并行与零感知“平滑割接”
老校区的核心机房(信息中心)是全校的心脏,承载着教务排课系统、食堂一卡通消费、财务系统和监控存储。这颗心脏决不允许在周一至周五的白天停止跳动。
专业团队在进行机房数据迁移时,绝不会采用“拔掉旧线、插上新线”这种极其业余且充满严重风险风险的做法。我们执行的是“双轨并行、及时割接”的标准军规预案:
第一阶段:旁路部署与沙盘演练
在原有机柜旁(或新机房内),架设全新的核心汇聚交换机与服务器阵列。通过一条临时光纤跳线将其作为旁路接入现有骨干网,此时新设备只通电、不承载实际业务流量。在夜间闲时,工程师将旧系统的数据全量镜像至新阵列,并在虚拟化沙盘环境中进行全流量跑通测试,验证路由策略与VLAN划分的逻辑正确性。
第二阶段:深夜窗口期的低时延割接
挑选周五深夜或周六凌晨的业务低谷期。实施团队分为“指挥组”、“核心网组”与“楼层验证组”。通过在核心设备上更改路由指向(Routing Table),在低时延内完成流量切换。
第三阶段:不可逾越的“回退预案(Rollback)”
任何割接方案都应预留失败回退路径,并通过演练验证恢复步骤。在正式割接前,原有的物理线路和路由配置会被完整备份且保持物理待命状态。一旦新核心设备在试运行的头两个小时内出现不可逆的死机或严重丢包,工程师必须在指挥员的口令下,在5分钟内通过物理插拔或软件一键复原,迅速将全校业务切回到老系统。
当周一清晨第一批师生打卡入校时,庞大的数据早已在全新的高性能架构上平稳奔跑,整个过程对前端用户方案“零感知”。

四、 隐蔽工程的良心:消防合规与低烟无卤线缆
老校区改造还面临着一个隐形的“生死线”——消防验收。老旧建筑的防火分区本身就极其脆弱,如果在这次智能化弱电改造中使用了劣质线缆,一旦发生火灾,燃烧产生的有毒浓烟将是严重的。

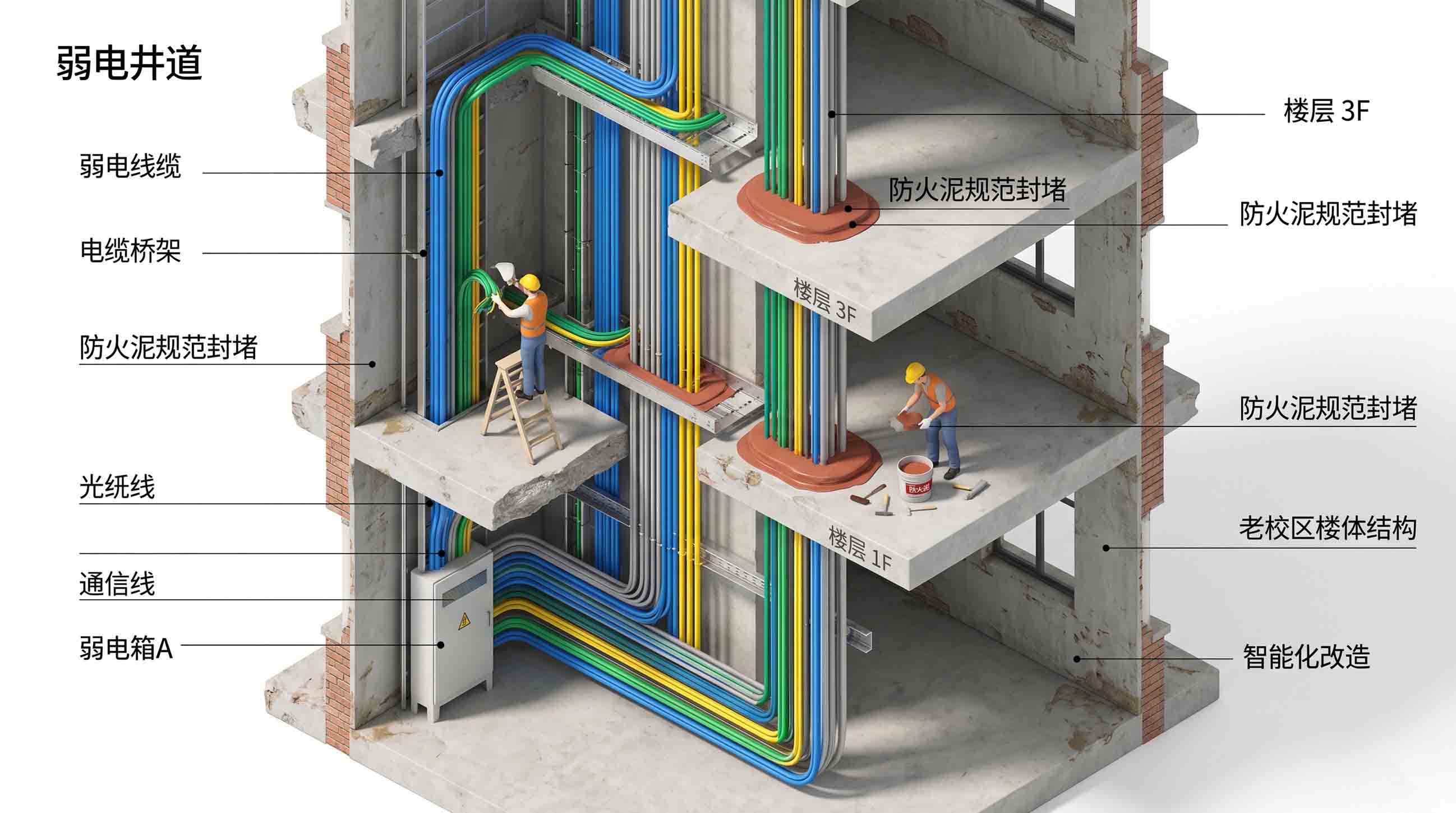

我们在图纸深化与材料清单(BOM)确认时,对老校区改造有一条铁律:所有隐蔽敷设的弱电线缆(包括光缆、六类网线、安防电源线),必须强制要求采用LSZH(低烟无卤)阻燃材质。这种材料在被明火炙烤时,极少产生浓烟,且不会释放有毒的卤素气体,为师生在极限状态下争取极其宝贵的疏散视野与时间。
同时,在穿墙打孔的孔洞处,完工后必须使用国家标准的防火泥进行严密的高密度封堵。只有守住这道良心底线,工程总包方和校方领导才能在历次的安全检查中高枕无忧。

智慧方案深化:不停课割接容量与批次测算
方案边界说明:以下参数为设计测算示例,用于说明核算方法,不代表特定客户项目实绩。正式设计须以现场勘测、经确认的需求书、设备数据表和现行标准为准。
假设 60 间教室,每间配置 4 个有线信息点、2 个无线 AP 点和 1 个视频点,再计入公共区域 80 个点位,基础规模为 60 × (4+2+1)+80 = 500 点。按 25% 扩展余量,核心与接入容量至少按 625 点校核。若每个夜间窗口只允许完成 10 间教室割接,则至少需要 6 个批次,并应为每批设置回退配置、旧链路保留时间和次日开课前的业务验证清单。
工程图与现场证据核验清单
- 经确认的需求书、系统点位表和设备数据表;
- 系统拓扑图、平面点位图、管线路由图及关键节点大样;
- 现场勘测照片、原系统配置导出和可利旧设备测试记录;
- 容量、带宽、供电、能耗或投资回报计算书;
- 联动测试、故障演练、竣工配置和验收记录。
标准依据
设计与验收可结合《中小学校设计规范》GB 50099、《综合布线系统工程设计规范》GB 50311、《综合布线系统工程验收规范》GB/T 50312及网络安全等级保护相关标准。 标准适用性及版本应由项目设计、审图和建设单位结合所在地要求最终确认。
相关方案:智慧校园 POL 造价与 ROI、智能建筑网络架构、视频监控系统设计
五、 K12老校区智能化微创改造常见问题解答(FAQ)
Q1:新老系统并行测试期间,旧的监控录像数据会丢失吗?
答: 不会。在存储系统迁移(数据割接)时,我们采用的是“异步复制”或“底层卷镜像”技术。这意味着在数据搬家期间,前端摄像头依然在向旧硬盘写入数据,而这些新写入的数据也会被实时同步到新存储阵列中。当割接完成的瞬间,应通过校验确认新旧数据一致性,并记录差异与补同步结果,以降低录像缺失风险。
Q2:原来的墙插面板都老化发黄了,必须全换吗?重做面板会导致墙皮脱落吗?
答: 为了智慧校园的视觉统一和网络端口接触的稳定性,强烈建议更换前端面板。专业的弱电师傅在拆卸老旧面板前,会使用美工刀沿面板边缘轻轻划开老化的乳胶漆或壁纸层,这样在取下底座时,就不会发生大面积“撕裂式”的墙皮脱落。换上全新的免打线智能面板后,墙面依然整洁如新。
Q3:老校区的配电房容量不够,新增的那么多互动黑板和IT设备,会不会导致频繁跳闸?
答: 这是老校区极其高发的隐性严重风险。在弱电进场勘测的第一天,我们就必须向学校后勤索要《大楼总配电系统图》。如果发现新增的IT负载超出了原楼层配电箱(尤其是空开和漏保)的承载极限,绝不能强行并网。必须在改造清单中列入“强电二次回路扩容”的预算,更换大安培的智能微型断路器,从源头杜绝日后上课中途突然断电黑屏的尴尬。
结语
交付前复核:
校园项目的重点是分区安全、教学连续性和分阶段施工,系统应适应假期施工、在校运行和后续扩容。
- 区分教学区、宿舍、食堂、操场和管理区的网络及权限。
- 验证高峰上网、宿舍用电、视频巡查和应急广播等场景。
- 交付可供校方自己维护的点位表、账号表、拓扑图和培训资料。
